迎接进出口博会、双项目同步启动 -- 徐家汇商业中心和肇嘉浜路景观提升第一阶段工作进展
< 返回
为迎接上海首届进出口博览会,自6月上旬起,徐家汇商业中心区域绿化景观提升项目和肇嘉浜路中央隔离带创建绿化特色道路项目同时启动。在徐汇区绿化市容管理局的统一部署下,上海徐房(集团)有限公司下属上海徐汇园林发展有限公司选派公司精英团队,组成重大项目部,并集中公司优秀的施工团队一起开始对这两个项目启动了第一阶段工作。
这两个项目根据气候因素分为三个阶段分步实施,第一阶段的工作为期30天(6月上旬-7月上旬),第二阶段的工作为期60天(9月上旬-11月上旬),第三阶段的工作则是冬季对于部分乔木的更换。第一阶段的工作主要完成了徐家汇商业中心的六百门口绿地的景观改造工作,并结合前期广场树桶容器苗的布置做好第二阶段工作的秋季布置准备。肇嘉浜路景观提升项目则完成所有路段的80%的设计乔木的搬迁,并种植了首批样板银杏。
在第一阶段的工作中,公司重大项目团队和四家分公司总计200名工作人员24小时白加黑的奋战,初步完成第一阶段的景观提升工作。徐家汇商业中心完成样板段绿地的改造并得到绿化局领导的首肯;肇嘉浜路景观提升项目公司完成了三个标段共计2460米的围挡工作,搬迁设计乔木棕榈350株,女贞180株的工作量并在样板段种植了高大银杏36株。
进入夏季,公司将在区绿化市容管理局的统筹下,与两个项目的设计公司进行充分的沟通,做好第二阶段工作的人力物力的准备工作。此外夏季精细化养护工作也是刻不容缓,团队会根据项目不同区域,做好防台防汛的细节工作。重大项目部将结合第一阶段的工作情况进行梳理小结,为接下来的工作打好各项基础。
这两个项目根据气候因素分为三个阶段分步实施,第一阶段的工作为期30天(6月上旬-7月上旬),第二阶段的工作为期60天(9月上旬-11月上旬),第三阶段的工作则是冬季对于部分乔木的更换。第一阶段的工作主要完成了徐家汇商业中心的六百门口绿地的景观改造工作,并结合前期广场树桶容器苗的布置做好第二阶段工作的秋季布置准备。肇嘉浜路景观提升项目则完成所有路段的80%的设计乔木的搬迁,并种植了首批样板银杏。
在第一阶段的工作中,公司重大项目团队和四家分公司总计200名工作人员24小时白加黑的奋战,初步完成第一阶段的景观提升工作。徐家汇商业中心完成样板段绿地的改造并得到绿化局领导的首肯;肇嘉浜路景观提升项目公司完成了三个标段共计2460米的围挡工作,搬迁设计乔木棕榈350株,女贞180株的工作量并在样板段种植了高大银杏36株。
进入夏季,公司将在区绿化市容管理局的统筹下,与两个项目的设计公司进行充分的沟通,做好第二阶段工作的人力物力的准备工作。此外夏季精细化养护工作也是刻不容缓,团队会根据项目不同区域,做好防台防汛的细节工作。重大项目部将结合第一阶段的工作情况进行梳理小结,为接下来的工作打好各项基础。
该项目由陆志佳团队和金瑾团队共同实施,沈野磊担任技术主持。
徐家汇中心#4号绿地
肇嘉浜路(天平路-宛平路)段

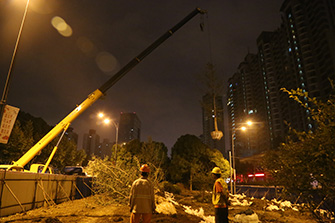

夜间移苗

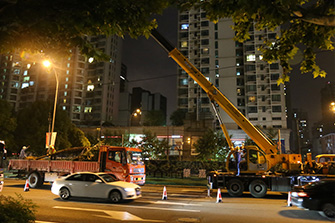

银杏移植
上海徐汇园林发展有限公司
徐家汇商业中心景观提升项目部/肇嘉浜路景观提升项目部
2018年7月10日
